6月30日,由水电五局承建的国网新源浙江磐安抽水蓄能电站1号引水下斜井顺利贯通,标志着该电站建设取得重要阶段性进展。

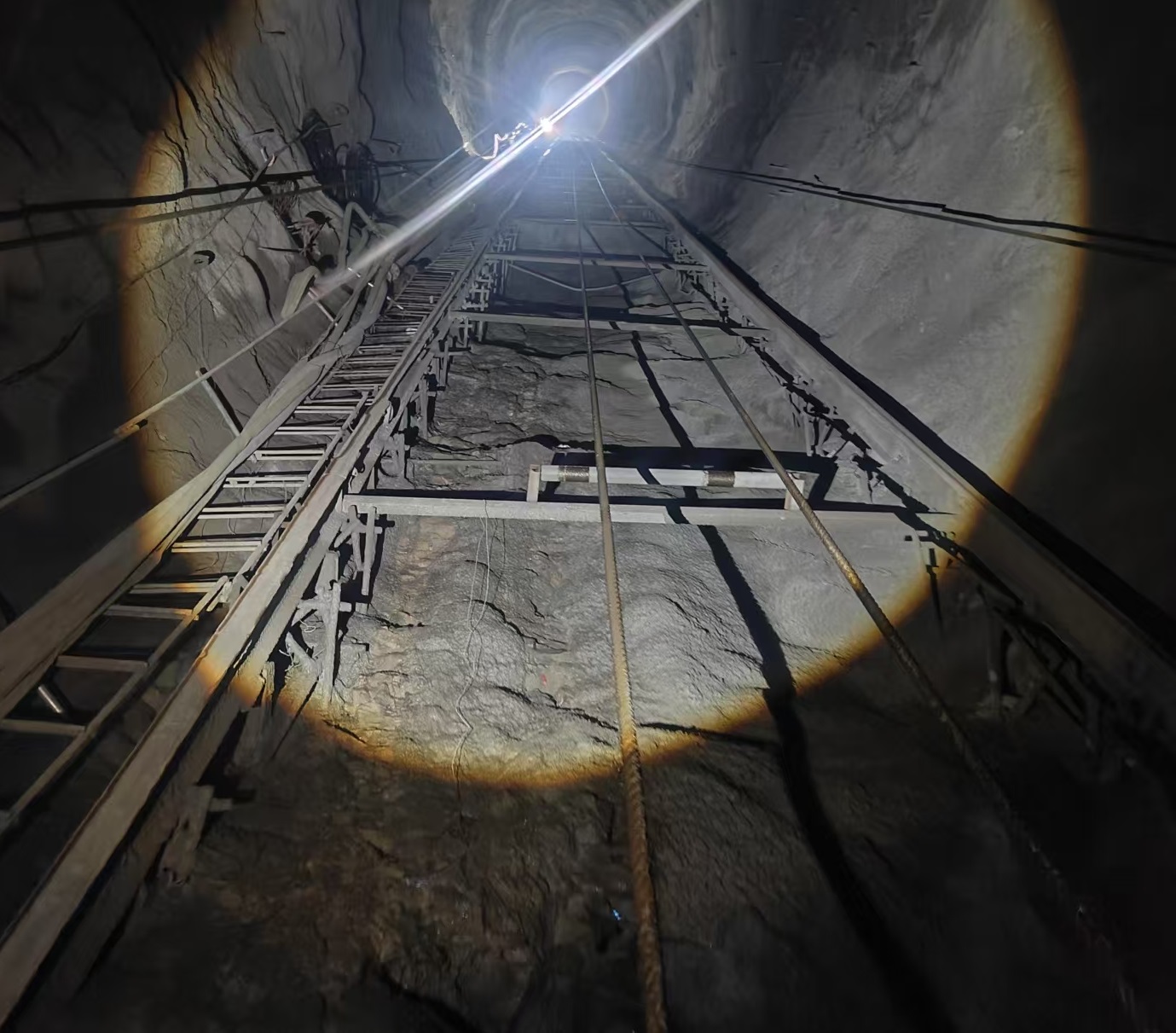

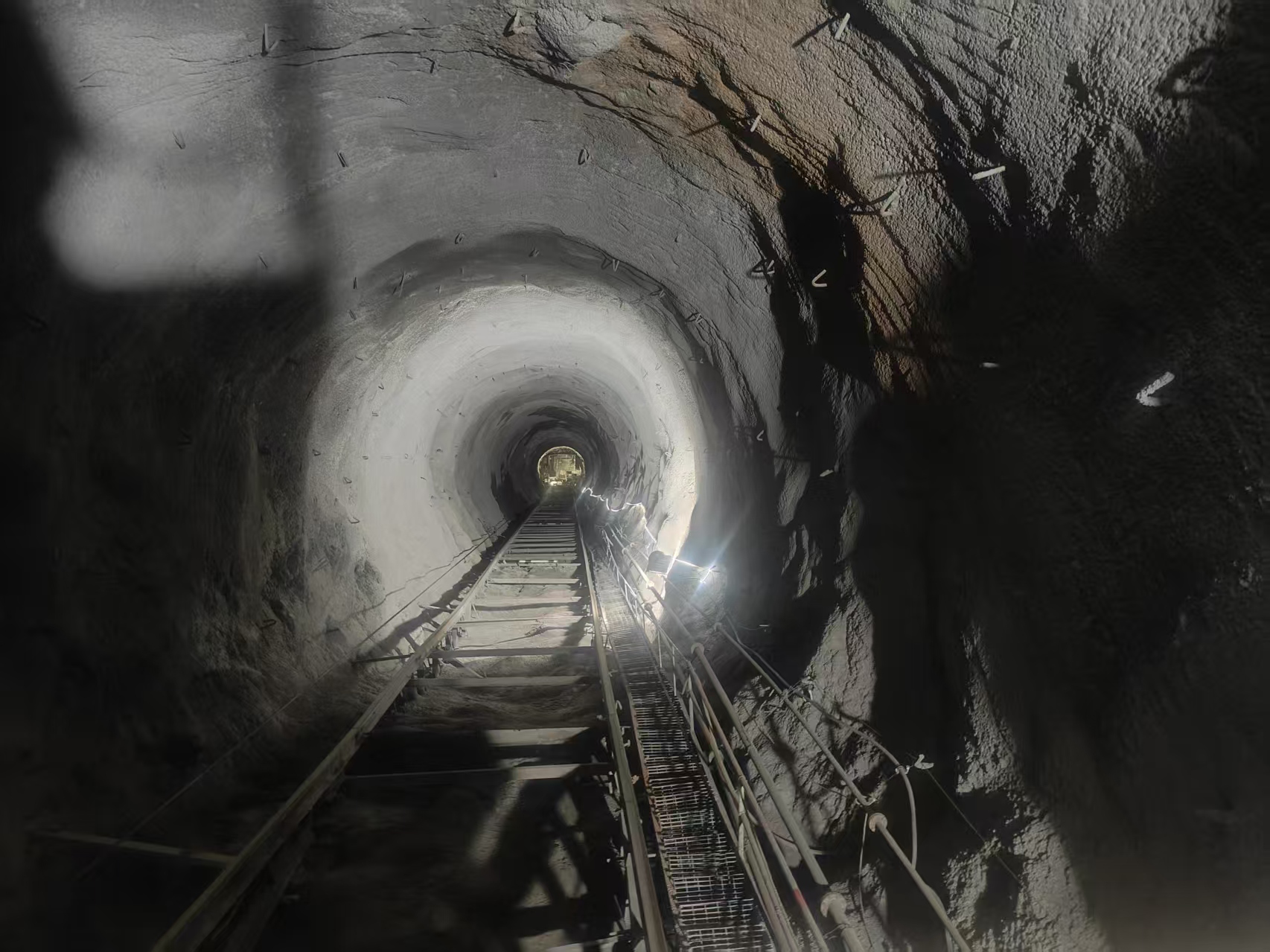

本次完成扩挖的1号引水下斜井位于中平洞与下平洞之间,开挖总长度为305.6米(包含上下弯段),倾斜角度55度,平均月进尺为64米,月高峰进尺为80米。采用反井钻施工导井后扩挖的方式施工,采用全断面从上到下逐层扩挖。
在引水系统关键工程建设中,磐安项目将斜井开挖作为重点管控环节。施工前,项目部技术团队专程赴衢江、天台等抽蓄电站考察学习斜井施工经验,在充分研判磐安电站地质条件的基础上,量身定制了最优施工方案。在1号下斜井具体施工过程中,项目部针对高地应力导致的片帮现象,采取了一系列技术创新措施:将原支护方案优化为全断面支护,增设超前锚杆,并通过台车钢丝绳加固等防滑处理确保施工安全。同时,创新采用斜井开挖支护提升系统与压力管道安装共轨设计,既降低了施工成本,又提高了压力钢管安装效率。此外,项目部还建立了全方位安全监控体系,在斜井作业掌子面、扩挖台车及上下通道等关键部位布设6个摄像头,实现作业面安全监控无死角,为施工人员提供了可靠的安全保障。
下一步,磐安项目将继续发扬攻坚克难的精神,以质量为根本,以安全为根基,严格把控每一个施工环节,为创建优质工程而不懈奋斗。
