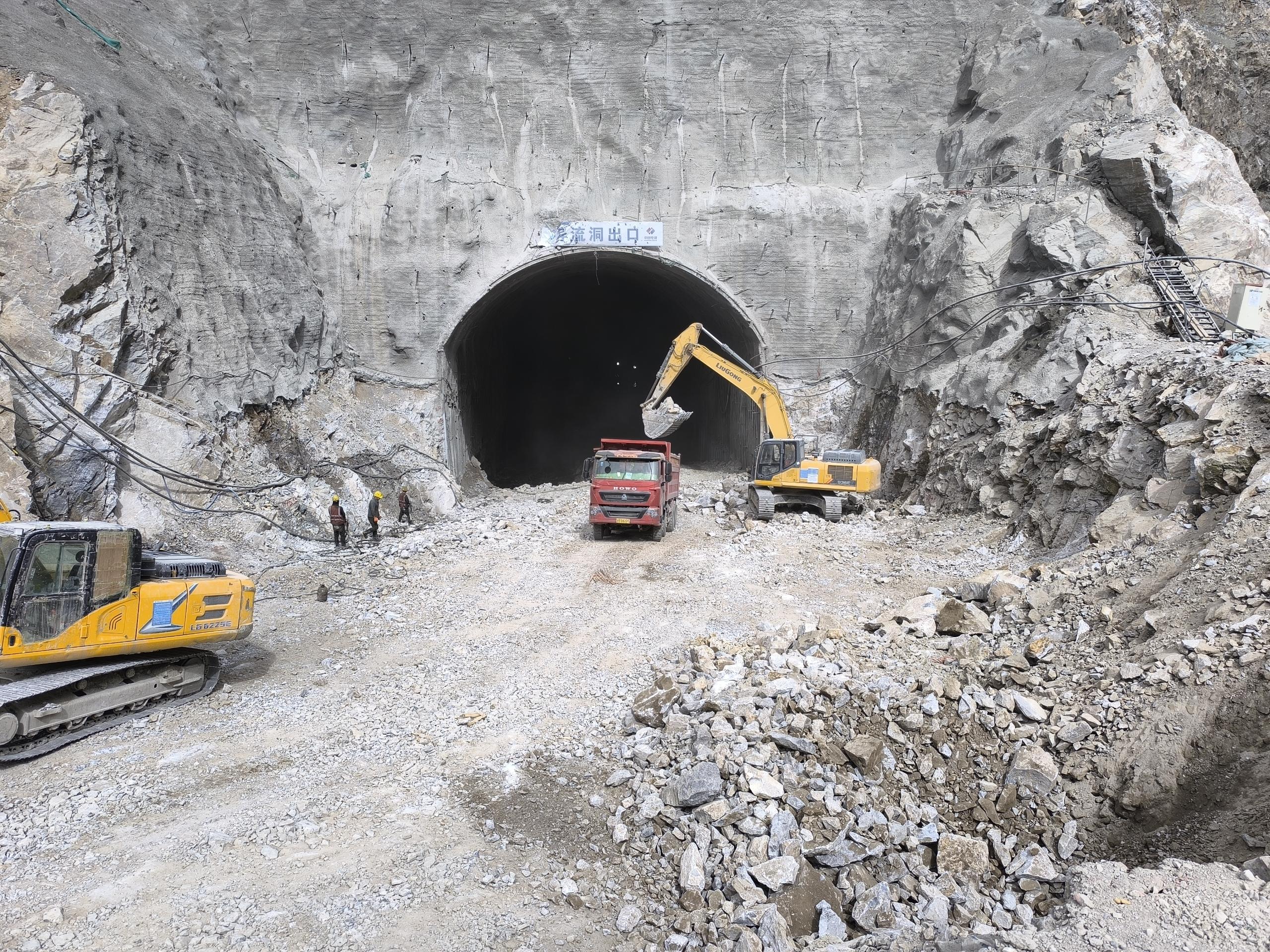

昌波水电站导流洞实现全断面贯通

来源:三公司 作者:唐显奎 摄影: 唐显奎 时间:2025-05-07 字体:[ ]

5月5日,由公司承建的昌波水电站首部枢纽工程导流洞实现全断面贯通,为后续截流奠定坚实的基础。

导流洞洞身采用城门洞型,顶拱中心角为120°,开挖体型尺寸(宽高)为15.9×16.3m~17.3×17.6m,衬砌后过流断面为14.5m×15m,洞长672.03m,洞身坡比为3.0522‰,其中K0+000~K0+017为明洞段,衬砌包括明洞段、A型断面、B型断面、C型断面、D型断面。K0+079.37~K0+169.54段、K0+450.01~K0+560.41段,为弧型洞段,转弯R=100m。

施工过程中,为保证开挖质量,现场专职质检人员对各个工序严格把控,周边孔在断面轮廓线上开孔,沿轮廓线调整的范围和掏槽孔的孔位偏差不大于5cm,其他炮孔的孔位偏差不大于10cm。钻孔孔位要依据测量放出的中心线、腰线及开挖轮廓线确定,以保证钻孔精度,包括孔位、孔向、深度等。每次爆破施工后,由专业爆破技术人员按照“一炮一设计”的原则,根据已揭露的地质情况和上一循环爆破效果,动态优化爆破参数,通过科学合理的技术手段,确保工程安全、质量、进度全面受控。

昌波水电站建成后,将进一步加快推动金上川藏段国家水风光一体化示范基地建设,对推动构建新型能源体系、服务国家“双碳”目标,促进扩大有效投资、助推涉藏地区乡村振兴和经济社会发展具有重要意义。下阶段,昌波水电站首部枢纽工程项目部将继续锚定目标,在确保安全和质量的前提下,抢抓工期,加快推进洞身衬砌等工程建设,强化安全质量管控,提质增效,为后续良好的履约打下了坚实的基础。
